GRC构件生产制作要求与模具要求
一、GRC构件模具要求
严格按图纸尺寸规格制作模具,从安装、生产方面,周全考虑分模、预留沉栓位及焊点,模具成品必须考虑产品脱模,不得卡模,沉栓位钻孔必须垂直,变型的模具不能投入生产。
二、GRC构件基本材料配合比
砂灰比(质量比)0.5~1.5;水灰比(质量比)0.35~0.40;网格布层数(按10mm厚度构件计)2层;高效减水剂,%(按水泥质量计)0.30~0.75。
三、GRC构件生产工艺流程

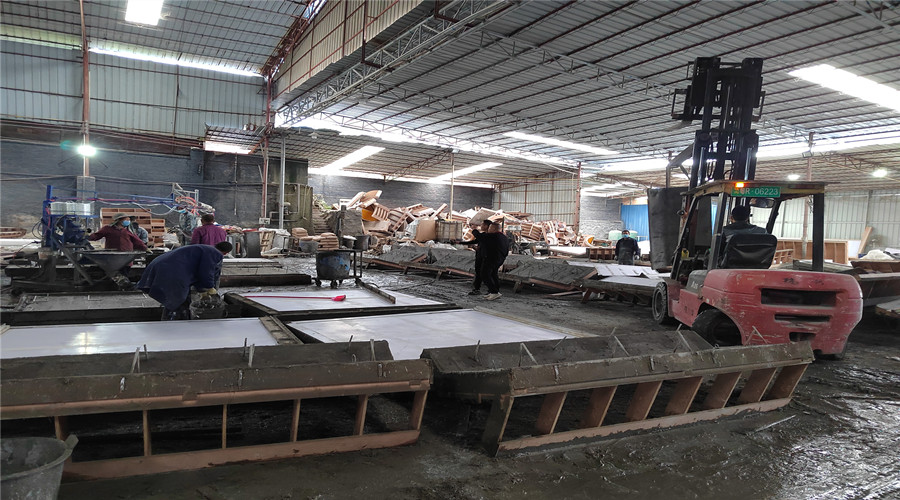

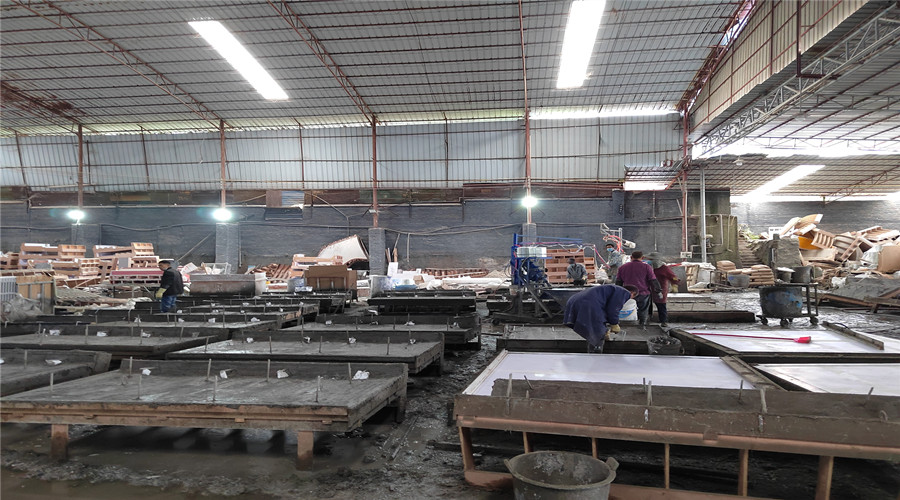

1、清理模具;2、收紧端头板及相关螺栓;3、垂直插好沉栓棒;4、喷壶喷脱模剂;5、喷壶喷面浆,厚度≤0.3cm纯水泥浆;6、喷壶喷第二遍浆,细沙:水泥(1:1)厚度≤0.3cm;7、手工铺网;8、喷第三遍浆,细沙:水泥(1:1)厚度≤0.3cm尽可能压住网格布(玻纤网);9、贴沙浆,中沙:水泥(1:1~1.5:1)厚度≥1cm,转弯位及受力面稍加厚;10、根据产品需要加肋(φ6镀锌钢筋、8号镀锌钢丝),钢丝需加胶垫,控制保护层厚度;11、加受力包,在沉栓孔位置加厚2~2.5cm,但至少低于安装面1cm,直径3~5cm,同时多铺一小块玻璃纤维网格布;12、压滚(灰池配合)挤压修整均匀,边位必须与模具边界及端头板相平。若需焊接的产品,预留焊点;13、10~15分钟后拔出沉栓棒,盖上农膜以达到保温加湿作用;14、木锤敲打脱模;15、修补、打磨、存放;16、洒水养护(至少7天养护期)
四、GRC构件养护
室外日平均气温连续5d 稳定高于+5℃,在常温下及时喷水养护,环境湿度大于80%,养护时间不少于4h,室外日平均气温连续5d 稳定低于+5℃时,必须加入蒸汽进行养护,蒸汽养护环境温度不得高于45℃,养护时间不少于4h。在养护的初期应使GRC构件有足够的强度,防止收缩开裂,使之在脱模与搬运时不致受到损伤。可采用洁净的聚乙烯薄膜将模具包住,保持水化热,防止水分的蒸发和受到风的影响。
五、GRC构件成品保护
1、堆放
构件制成达到设计强度后,应按规格型号分类堆放,堆放场地应平整、干燥、通风、堆放高度不呢个超过2m,堆放层数不能超过4层,堆放时应注意组合,防止构件薄壁受压损坏或倾倒。
2、装卸、运输

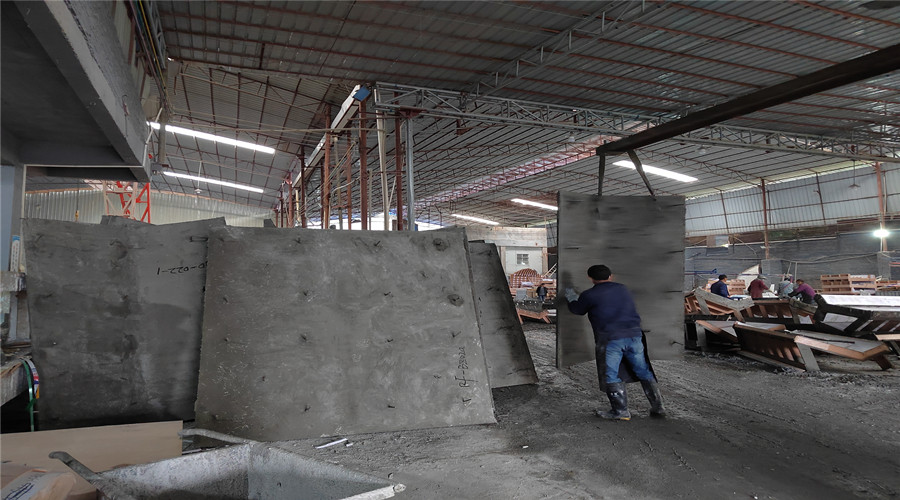

装卸及搬运构件时,必须轻拿轻放,严禁抛掷,运输时应固定牢靠,防止晃动,必要时用草垫隔开,构件放置不能超过车厢长度。
